Dopo il massetto, cosa controllare prima del pavimento

21 giugno 2026

Angolo di una stanza con pavimento in legno e battiscopa. Si vedono le crepe tra il battiscopa e il muro, un dettaglio da considerare dopo il massetto.

Indice

Capire cosa fare dopo un massetto è la differenza tra un pavimento che dura e uno che comincia a dare problemi dopo pochi mesi. Io partirei sempre da tre passaggi: lasciare maturare il supporto nel modo corretto, verificare umidità e planarità, poi scegliere il rivestimento in base a come reagisce quel fondo.

Le decisioni giuste arrivano prima della posa del pavimento

  • Non si posa “a calendario”: il massetto va controllato, non solo aspettato.
  • La verifica più affidabile dell’umidità residua resta l’igrometro al carburo.
  • Per il parquet i limiti sono più severi: in genere 2% su massetto cementizio e 0,5% su anidrite.
  • La planarità conta quanto l’umidità: se il fondo è fuori tolleranza, va corretto prima della posa.
  • Con il riscaldamento a pavimento serve un ciclo termico controllato prima di incollare il rivestimento.
  • Un massetto rapido può accorciare i tempi, ma solo se il sistema scelto lo consente davvero.

Cosa fare subito dopo la posa del massetto

Nelle prime fasi io tratto il massetto come una struttura in assestamento, non come un semplice sottofondo già pronto. Va protetto da urti, sovraccarichi inutili, asciugature troppo aggressive e variazioni brusche di temperatura, perché il rischio non è solo rallentare la maturazione: è creare microfessure, ritiri irregolari e difetti che poi si leggono sul pavimento finito.

In pratica, dopo il getto conviene:

  • limitare il passaggio al minimo indispensabile, soprattutto nelle prime ore;
  • evitare sole diretto, correnti d’aria forti e fonti di calore puntate sul fondo;
  • non coprire il massetto con teli impermeabili se non previsti dal sistema, perché potresti intrappolare l’umidità;
  • lasciare lavorare i giunti perimetrali e quelli di frazionamento, cioè le separazioni che permettono al supporto di muoversi senza spaccarsi;
  • tenere già aperto il dialogo con posatore e direttore lavori, così la fase successiva non viene decisa all’ultimo momento.

Se il massetto è tradizionale, questa fase iniziale è soprattutto una questione di disciplina: non si accelera bene con l’improvvisazione. Quando il supporto ha ripreso equilibrio, allora ha senso passare ai controlli veri e propri.

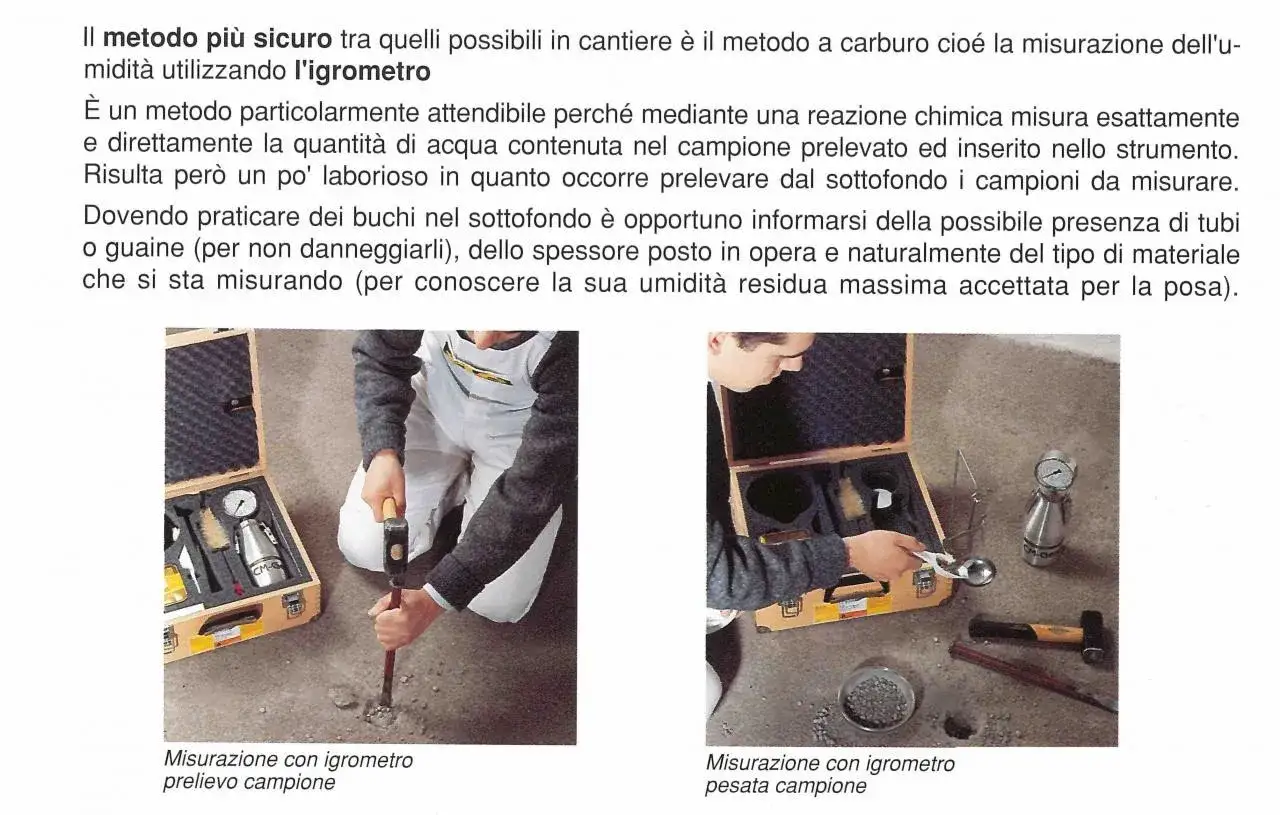

Dopo il massetto, si preleva un campione dal sottofondo con un martello e scalpello per misurare l'umidità con l'igrometro.

Come capire se il massetto è davvero pronto

Qui si gioca quasi tutto. Io non mi fiderei mai del solo tempo trascorso: due massetti con lo stesso spessore possono asciugare in modo molto diverso a seconda di clima, ventilazione, impasto e presenza di impianto radiante. Il controllo più solido è la misurazione dell’umidità residua, cioè quanta acqua resta nel massetto dopo la maturazione.

Lo strumento più attendibile resta l’igrometro al carburo, richiamato anche nelle pratiche tecniche di cantiere; i semplici igrometri elettrici possono essere utili come prima lettura, ma da soli non li considero sufficienti per decidere la posa finale.

  • Per i massetti cementizi destinati al parquet, un valore di riferimento molto usato è inferiore al 2%.
  • Per l’anidrite si scende di solito a meno dello 0,5%.
  • Con impianto radiante i limiti diventano ancora più stringenti: in molti sistemi si lavora su valori intorno all’1,7% per il cementizio e allo 0,2% per l’anidrite.
  • La superficie deve essere anche planare: per la verifica si usa una staggia di 2 metri e, a seconda del rivestimento, si accettano scostamenti molto contenuti.
  • Il fondo deve essere pulito, compatto e senza polvere superficiale, perché una crosta debole compromette l’adesione di colle e rasature.

In altre parole: un massetto “asciutto abbastanza” non basta, deve essere asciutto nel modo giusto e in tutto lo spessore. Solo a quel punto conviene ragionare sul tipo di pavimento da posare.

Come cambia la risposta in base al rivestimento

La domanda successiva non è solo quando, ma cosa ci appoggi sopra. E qui cambia molto. Alcuni rivestimenti perdonano di più, altri trasformano un piccolo errore del supporto in un difetto evidente dopo pochi giorni.

Rivestimento Sensibilità al supporto Cosa controllo prima della posa Indicazione pratica
Gres porcellanato e ceramica Media Planarità, pulizia, giunti, adesivo corretto È il rivestimento più flessibile, ma non accetta un massetto irregolare o fragile.
Parquet Molto alta Umidità residua, stabilità del fondo, planarità Qui il margine di errore è minimo: se i valori non rientrano, si rimanda la posa.
PVC, LVT, linoleum, gomma Alta Superficie molto liscia, rasatura, umidità contenuta Servono spesso rasature o primer dedicati per eliminare ogni piccola imperfezione.
Resina Molto alta Compattezza, umidità, eventuale barriera al vapore La finitura in resina non nasconde nulla: ogni difetto del supporto diventa visibile.
Pietra naturale Media-alta Stabilità, assorbimento, macchiabilità Su pietre porose o sensibili alle macchie serve più prudenza nella scelta di colla e protettivi.

Per questo, quando qualcuno mi chiede dopo il massetto cosa si fa, io rispondo sempre così: prima si decide il rivestimento, poi si verifica se il fondo è davvero adatto a sostenerlo. La sequenza inversa è quella che crea più sorprese in cantiere.

Con impianto radiante i tempi cambiano davvero

Se sotto al massetto c’è un impianto di riscaldamento a pavimento, il lavoro si complica un po’ e, a dire il vero, anche migliora se viene gestito bene. Il punto non è solo asciugare prima, ma stabilizzare il sistema: il ciclo termico serve a verificare la tenuta dell’impianto, far emergere eventuali tensioni e aiutare l’asciugatura completa del sottofondo.

In molti sistemi il primo avviamento parte dopo 5-7 giorni dalla posa del massetto, con una temperatura iniziale contenuta, spesso tra 20 e 25 °C. Poi la temperatura viene portata gradualmente al valore di progetto e mantenuta per alcuni giorni, prima di riportare il massetto a temperatura ambiente e procedere con la posa del rivestimento.

  1. Si attende il tempo minimo indicato per quel sistema specifico.
  2. Si avvia il riscaldamento in modo graduale, senza salti bruschi.
  3. Si mantiene il ciclo per più giorni, così il massetto si stabilizza.
  4. Si lascia raffreddare il supporto e si ricontrolla l’umidità residua.
  5. Solo dopo questi passaggi si passa alla posa del rivestimento scelto.

Questo passaggio è fondamentale soprattutto con parquet, LVT e resina, perché il calore non gestito bene amplifica ritiri, tensioni e difetti di adesione. Ed è proprio qui che molti cantieri perdono tempo cercando di recuperarlo.

Gli errori che vedo più spesso in cantiere

La maggior parte dei problemi non nasce dal massetto in sé, ma da come viene trattato dopo. E io noto sempre gli stessi errori, con risultati piuttosto prevedibili: distacchi, rigonfiamenti, fessure, pavimenti “vuoti” e finiture che non restano stabili.

  • Affidarsi al calendario: “sono passati 20 giorni, quindi si posa”. È la scorciatoia più rischiosa.
  • Non misurare l’umidità residua: il supporto sembra asciutto, ma dentro trattiene ancora acqua.
  • Ignorare la planarità: un pavimento ben incollato su un fondo storto resta storto.
  • Forzare l’asciugatura con calore o ventilazione eccessivi: si guadagna tempo e si perde qualità.
  • Scegliere un adesivo sbagliato rispetto al tipo di rivestimento o al supporto.
  • Saltare i giunti, soprattutto su superfici ampie o in presenza di impianto radiante.

Se devo essere netta, il vero errore non è aspettare troppo: è aspettare male o non misurare affatto. Quando questi passaggi sono chiari, la posa diventa una fase tecnica e non un salto nel buio.

Le verifiche che io non salterei mai prima della posa finale

Prima di chiudere il lavoro, io farei sempre un ultimo giro di controlli molto concreto. Non servono complicazioni, serve rigore: è qui che si capisce se il massetto è pronto a sostenere il pavimento per anni o solo per pochi mesi.

  • Controllo dell’umidità residua con metodo affidabile, meglio se al carburo.
  • Verifica della planarità con staggia lunga, soprattutto per ceramica, parquet e rivestimenti resilienti.
  • Pulizia del supporto e rimozione di polvere, parti incoerenti e lattime superficiale.
  • Rispetto dei giunti esistenti e valutazione dei giunti necessari su superfici grandi.
  • Scelta di primer, rasature e adesivi compatibili con il tipo di rivestimento.
  • Con impianto radiante, conferma del ciclo termico e raffreddamento del fondo prima della posa.

In un cantiere ben gestito, il massetto non è una pausa tra due lavori: è il punto in cui si decide la qualità del pavimento finito. Se il supporto è controllato bene, il rivestimento lavora meglio, dura di più e lascia meno spazio agli imprevisti.

Domande frequenti

Le prime ore servono a proteggere il supporto: passaggi ridotti, niente sole diretto, niente correnti forti e niente calore puntato sul fondo. Se non previsto dal sistema, evita anche teli impermeabili che intrappolano l’umidità. Lasciano lavorare i giunti perimetrali e di frazionamento, così il massetto può assestarsi senza difetti.

Non basta il tempo trascorso: va misurata l’umidità residua. Il controllo più affidabile è l’igrometro al carburo; quelli elettrici possono solo dare una prima indicazione. Per il parquet, l’articolo indica in genere meno del 2% sui massetti cementizi e meno dello 0,5% su anidrite, con valori ancora più severi in presenza di impianto radiante. Va verificata anche la planarità con staggia da 2 metri e la pulizia del fondo.

Il parquet è quello più esigente: se umidità, stabilità e planarità non rientrano, la posa va rimandata. Anche resina e rivestimenti resilienti come PVC, LVT, linoleum e gomma richiedono un supporto molto regolare e ben preparato. Gres e ceramica sono più flessibili, ma non accettano un massetto irregolare o fragile.

Con un impianto radiante il massetto va stabilizzato con un ciclo termico controllato. In molti sistemi il primo avviamento parte dopo 5-7 giorni, con temperature iniziali intorno ai 20-25 °C e aumenti graduali fino al valore di progetto. Poi si lascia raffreddare il fondo, si ricontrolla l’umidità residua e solo dopo si procede con la posa del rivestimento.

Valuta l'articolo

Valutazione: 0.00 Numero di voti: 0

Tag:

massetto parquet planarità igrometro impianto radiante

Condividi post

Silvana Santoro

Silvana Santoro

Mi chiamo Silvana Santoro e ho accumulato 12 anni di esperienza nel campo dell'arredo casa, del design e del benessere. La mia passione per questi temi è nata fin da giovane, quando ho iniziato a esplorare come l'ambiente in cui viviamo possa influenzare il nostro stato d'animo e il nostro benessere. Scrivere su questi argomenti mi consente di condividere la mia visione su come rendere gli spazi domestici non solo esteticamente piacevoli, ma anche funzionali e accoglienti. Nel mio lavoro, mi impegno a fornire informazioni utili e aggiornate, confrontando fonti e tendenze per semplificare argomenti complessi. Mi piace aiutare i lettori a comprendere come piccoli cambiamenti nel design possano avere un grande impatto sulla qualità della vita. Attraverso i miei articoli, spero di ispirare gli altri a creare ambienti che riflettano la loro personalità e contribuiscano al loro benessere quotidiano.
